5月22日,江苏华电赣榆LNG接收站项目现场机械轰鸣,首座22万立方米储罐承台第一方混凝土浇筑仪式暨劳动竞赛正式启动。作为项目完成“码头合龙、疏浚吹填、储罐区地基处理、防波堤一期、储罐工程桩浇筑”等前期工程后的又一关键节点,首方混凝土的浇筑标志着项目建设全面驶入“快车道”,储罐主体施工序幕正式拉开。
启动仪式现场
上午9时许,3台大型混凝土臂架泵车围绕在储罐施工区域,同步启动就位,开始对项目2号储罐承台进行第一方混凝土浇筑。与此同时,一场以“精益建造促发展,创新创效勇争先”为主题的劳动竞赛也正火热展开,施工平台上的工人们手持振捣棒紧随混凝土浇筑轨迹有序作业,每一方混凝土的注入都凝结着汗水和对“精品工程”的追求。
“目前正在进行的是2号储罐承台中心区域1500立方米混凝土的浇筑作业。整个承台浇筑总量达9400立方米,采用分区域施工方案,共划分为5个作业区,计划于7月30日前完成全部承台浇筑任务。”赣榆LNG项目接收站标段中核五项目经理胡克梧介绍说,“承台浇筑作为项目关键节点工程,其顺利完成将为后续罐体施工和升顶作业奠定重要基础。”

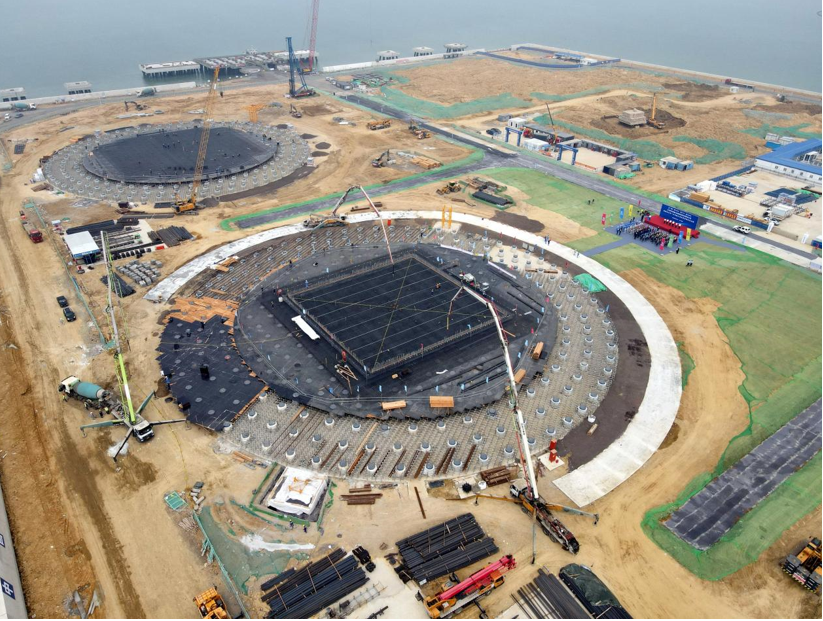

储罐区域浇筑施工作业大景
